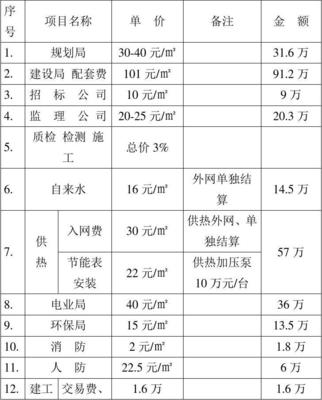

热能环保工程前期费用一览表
在热能环保工程(如余热回收、脱硫脱硝、除尘改造、供热管网、生物质热电等)启动前,科学编制前期费用一览表,是控制总投资、防范超支风险、顺利通过审批与融资的关键。下表梳理了此类项目从立项到开工前常见的前期费用科目、计费基础及注意事项,可供建设单位、EPC总包方及咨询机构参考。
一、行政与审批类费用
- 项目建议书编制费:按估算投资额的0.2%~0.5%计取,或按人工日协商。2. 环境影响评价费(含大气、噪声、固废专项):依据《建设项目环境影响评价收费标准》,热能工程通常0.8万~15万元,复杂项目更高。3. 节能评估费:按建筑面积或年综合能耗分档,约1~8万元。4. 安全预评价、职业病危害预评价:各约1~5万元。5. 水土保持方案编制费:涉及厂外管网、灰场、生物质料场时约0.5~3万元。6. 土地预审及勘测定界费:按用地面积计,约0.1~0.5元/平方米。7. 规划许可相关技术服务费:如选址论证、日照分析(民用供暖时)等。
二、勘察设计与咨询类费用
- 工程勘察费:按《工程勘察设计收费标准》,凭进尺或实物工作量计,一般3~15万元。2. 初步设计及施工图设计费:按建安投资额分档,热力工程费率约2.5%~4.5%;若含环保工艺包(如SNCR/SCR、布袋除尘),设计费可上浮10%~20%。3. 工艺包及专有技术许可费:如脱硫浆液配方、低氮燃烧器技术使用费,5~50万元不等。4. 可行性研究报告编制与评审费:编制1~10万元,评审0.5~3万元。5. 工程造价咨询费(清单及控制价编制):按中标价0.3%~0.8%。6. 招标代理服务费:按国家发改价格[2011]534号文件,货物、服务、工程分别计费,累计约1~8万元。
三、专项评价与检测类费用
- 污染物排放现状监测费:包括烟气、废水、噪声、无组织排放,1~15万元。2. 热工性能测试与能效诊断费:若为改造工程,约2~10万元。3. 消防设计审查及检测费:按建筑面积或按照消防设施点位,0.5~3万元。4. 防雷检测、接地电阻测试费:约0.3~1万元。5. 特种设备(锅炉、压力容器、压力管道)监督检验费:按设备台数及规格计,约0.5~4万元。
四、临时设施与开工准备费
- 临时道路、施工用电用水排污费:视现场条件,5~30万元。2. 场地平整、拆迁补偿(若有):按实计算,差异极大。3. 工程保险(建筑安装一切险、第三方责任险):按建安费0.15%~0.4%。4. 开工仪式、政府报建及证照办理费:0.5~3万元。
五、其他预备费与资金成本
- 基本预备费:按上述前期费用之和的5%~10%计提,用于不可预见审批延误及政策调整。2. 建设期贷款利息:若使用银行贷款,前期阶段所占时间计入利息。3. 铺底流动资金(人员培训、备品备件、联动试车):常在前期费用中部分列支,3~20万元。4. 税费:增值税、印花税等按发生额据实计算。
六、监控与管理要点
为有效控制费用,建议做三点:一是建立前期费用台账,将合同、发票、支付节点逐项对应;二是确定“限额设计+阶段费用卡”机制,在可研、初设、招标三阶段对前期费总量滚动画线;三是将尚未发生的环保提标、阶梯电价等政策风险考虑在预备费中。另需注意,EPC总承包模式下勘察设计等前期费用往往已含在总价内,不能重复计列。
以上列表可根据具体炉型(燃气、燃煤、生物质、电锅炉)、规模与所在地定额动态调整。热能环保工程具有多专业交叉、环保标准更新快的特点,积极应用费用控制软件而非静态总表,可同步追踪国土、规划、环保批复状态,第一时间释放潜在的“隐性前期花费”。
